title: "Tidsplan"
date: "2025-09-23"
created: "2025-02-27"
---

[Tidsplan](https://middelfartfjernvarme.dk/ny-kunde/oe-kvarteret/tidsplan)

# Tidsplan

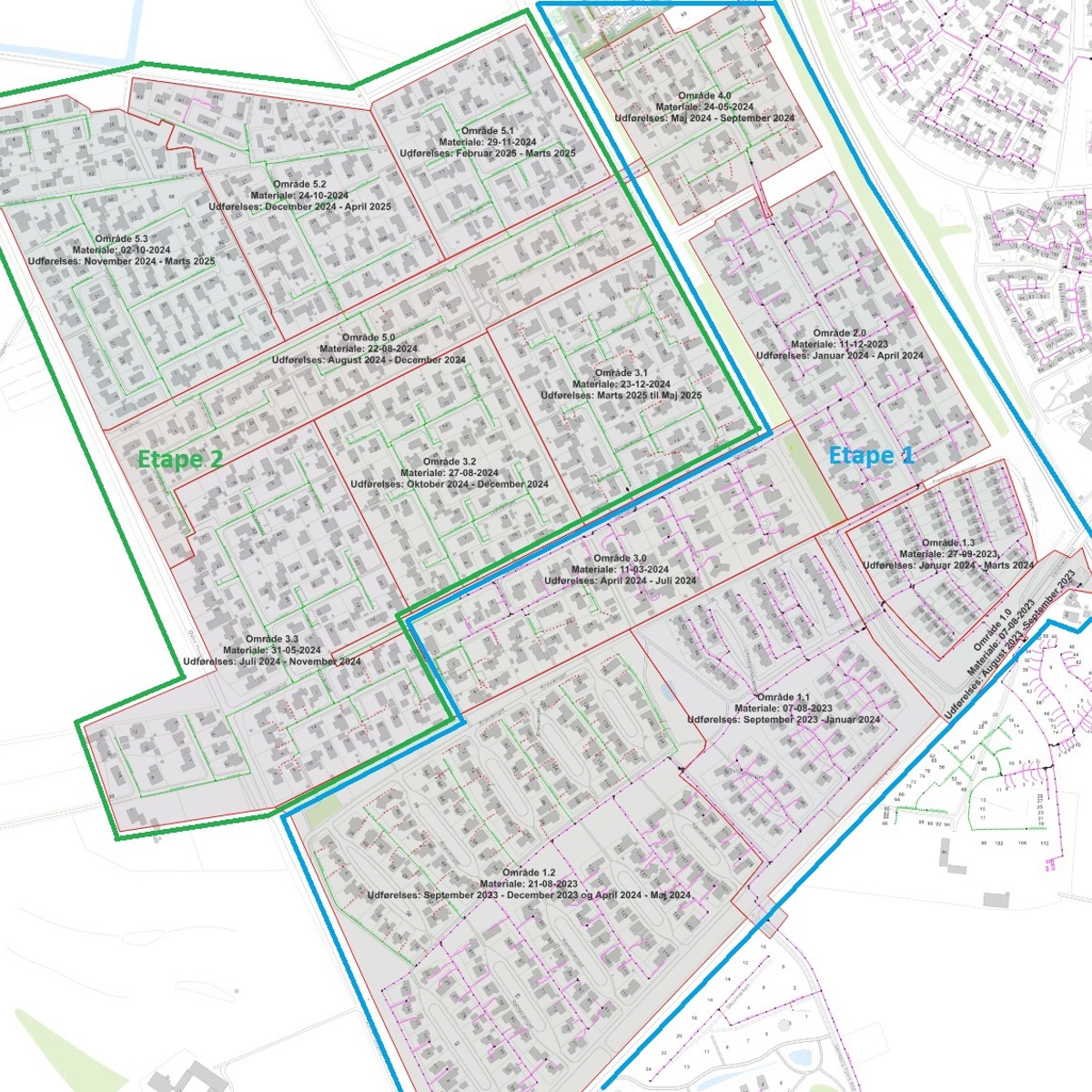

### Oversigtskort

Vi forventer at alle i etape 1 får fjernvarme i 2024

Der åbnes snart for hanerne ved de første i Ø-kvarteret, og planen er, de første boliger får fjernvarme fra uge 22.

![](https://www.middelfartfjernvarme.dk/i/MOLIRIMEDIA/82f4d4ac-27fd-4743-ac6c-08dd3173c5cb?width=800)

Bestyrelsen har besluttet, at der skal fjernvarme til Ø-kvarteret, og Arkil starter gravearbejdet op i uge 32 2023.

Vores tekniker er i fuld gang med stikaftaler hos hver enkelt kunde.

### Tidsplan 2024

Vi forventer flg. gader kan lune sig med fjernvarme, med start fra juni  til udgangen af året.

Der tages forbehold for ændringer i planerne, men tidsplanen vil altid være opdatere her:

**Etape 1:**

- Mandøvænget - 31/10 2024
- Christiansøvænget - 30/9 2024
- Rømøvænget - 15/11 2024
- Ærøvænget - 30/11 2024
- Frederiksøvænget - 30/9 2024
- Endelavevej - 31/12 2024
- Vorsøvænget - 31/12 2024
- Alrøvænget - 15/2 2025
- Hjarnøvænget - 15/2 2025
- Omøvænget - 15/2 2025
- Anholtvej - 15/2 2025

### Tidsplan 2025

**Etape 2: - Alle får fjernvarme inden 30/9 2025**

- Siøvænget - 1/3 2025
- Sandøvænget - 1/3 2025
- Skrillinge Strand -1/3 2025
- Hestehaven - 1/3 2025
- Fejøvænget - 1/4 2025
- Strømøvænget - 1/4 2025
- Tunøvænget - 1/4 2025
- Vejrøvænget - 20/6 2025
- Lyøvænget - 20/6 2025
- Østre Hougvej - 15/5 2025
- Skarøvænget 20/6  2025
- Drejøvænget - 30/9 2025
- Bjørnøvænget- 30/9 2025
- Bogøvænget - 30/9 2025
